中石油西氣東輸深圳LNG外輸管道順利投產

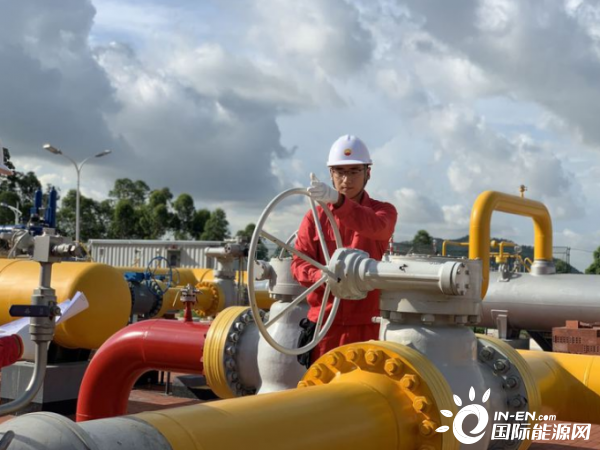

6月29日8時,隨著中石油北京油氣調控中心一聲令下,西氣東輸二線的天然氣從西氣東輸清溪清管站源源不斷地進入了深圳LNG外輸管道,標志著中石油西氣東輸深圳LNG外輸管道項目順利投產。
為盡快實現“互聯互通”國家能源戰略布局,有效緩解北方冬季用氣緊張局面,由中國石油西氣東輸承建的深圳LNG外輸管道項目,于2019年4月全面開工。
作為首批應急項目,面臨著工期緊張、手續復雜、地質多變、環境敏感、高溫多雨等諸多困難。
從項目前期核準工作開始,國家能源局、廣東省發改委、深圳市、東莞市、惠州市大力支持和推動,協調解決了管道壓力、設計等級、臨時用地、公路穿越等70多項難題,為深圳LNG外輸管道項目建設爭取出寶貴的時間。
深圳LNG外輸管道項目線路全長64.3公里,途經廣東省深圳市、惠州市和東莞市,沿途設有5座閥室,一座清管站,在東莞市清溪鎮與中石油西氣東輸二線廣深支干線連通。
管道線路經過人口密集區附近,98處與在役管道交叉、129次穿越公路、41處河流穿越。管道路由經過7個環境保護區和水源地,50多個環境敏感點,環保要求極為嚴格。在政府部門的監督指導下,整個項目建設過程,堅持把安全環保擺在第一位,嚴控排污排水,高標準增加了覆網、擋土、圍擋、沉淀、過濾等保護措施。
施工區域地處廣東,僅2019年夏秋季,累計降雨110天,其中大到暴雨42天,每月有效工日僅有50%左右。承建單位加大設備人員等資源投入、優化工法工序,全力保障施工進度。
工程攻堅期遭遇新冠肺炎疫情,各級地方政府嚴格限制人員流動和復工復產。承建單位一面積極辦理復工申請,一面強力落實上千人的隔離、檢測和防疫物資的保障,確保了跨省跨市千人復工的“零感染”和“零傳播”。
在各級政府部門的支持和督導下,承建單位克服了隧道爆破時間限制的困難,突破了定向鉆階梯地質斷層的瓶頸,戰勝了地下多層流高水位的困擾,攻克了數千方高等級硬度的頑石,實現了安全、優質、高效的建設目標。
中石油西氣東輸深圳LNG外輸管道項目順利建成,將多渠道海外進口LNG氣源與“中亞氣”“緬甸氣”結網集輸,奠定“互聯互通”的格局,在“南氣北送”國家能源戰略布局中將發揮重要的樞紐作用,為我國經濟發展提供硬核的能源支持。
